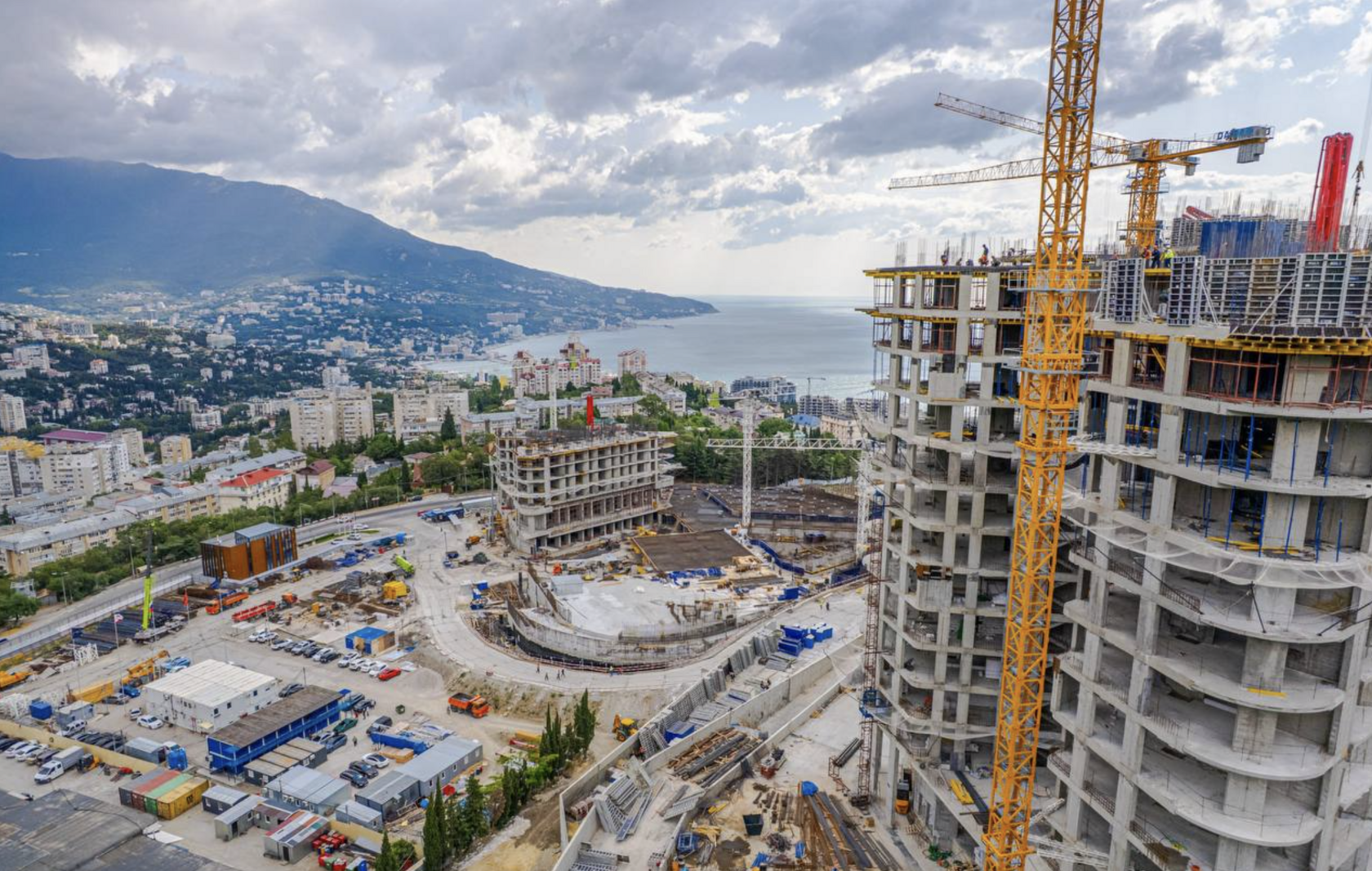

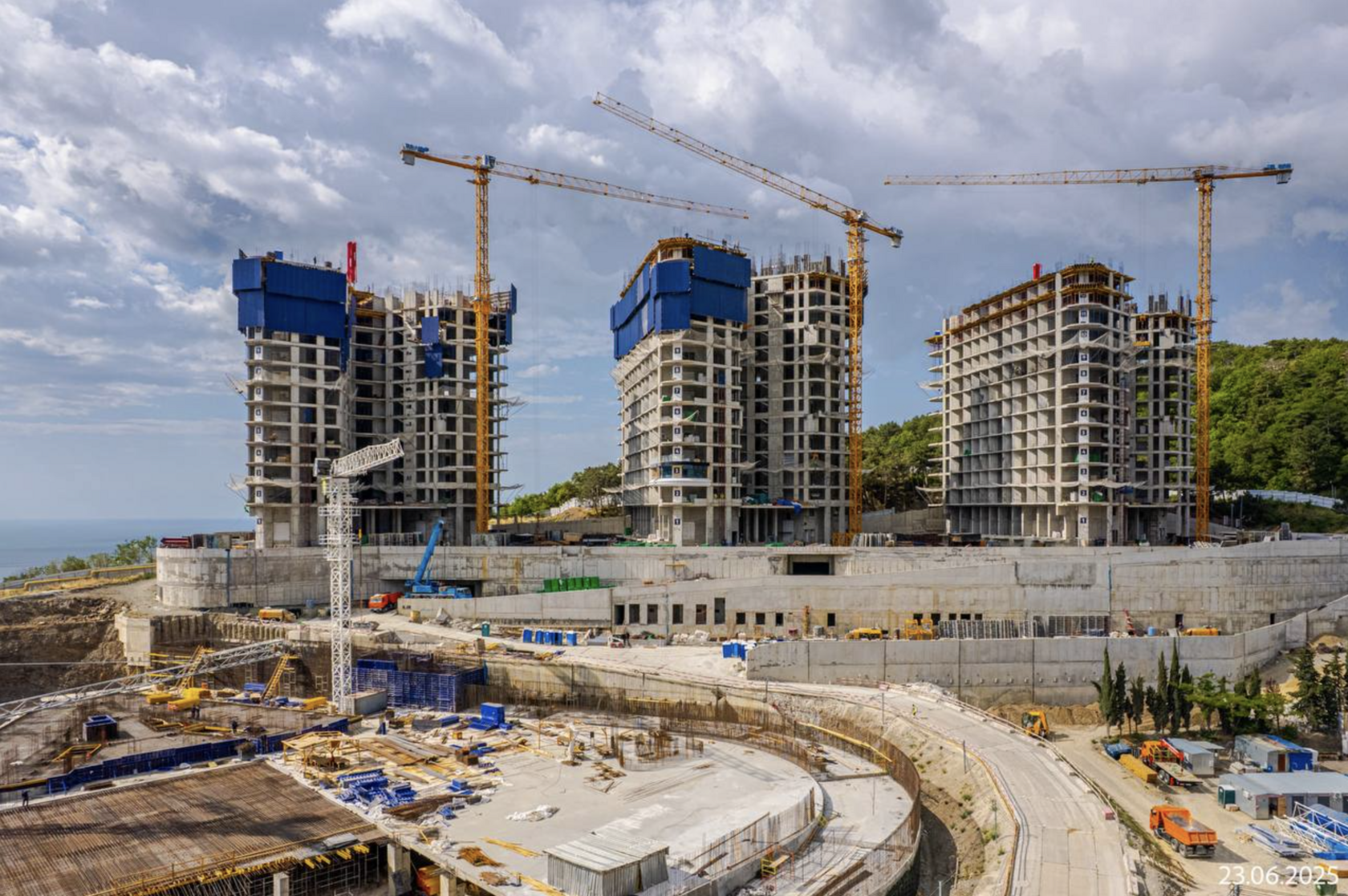

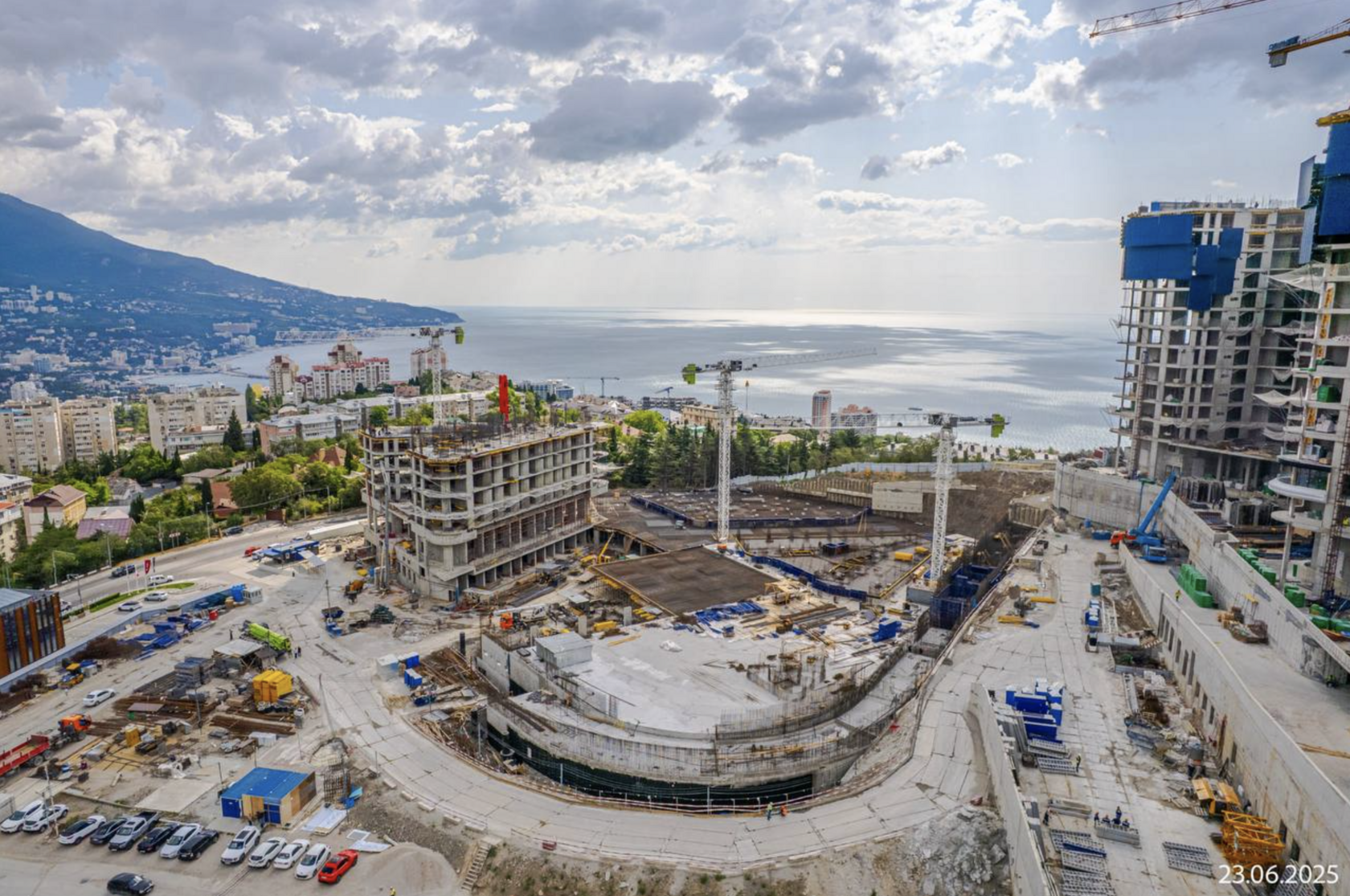

Динамика строительства ЖК «Новая Ливадия» — июнь 2025


Первый этап – корпуса 3, 4, 5: Уверенно движемся к финишу!

Завершены на 100%:

• Земляные работы, шпунтовое ограждение и подготовка основания

• Фундаменты корпусов 3, 4, 5 и стилобатов С2.1–С2.5

• Подземная часть корпусов 3, 4, 5

• Дренажные работы по 1 этапу

• Подземная часть корпуса 5 и стилобат С2.1

Работы в процессе:

• Подземная часть корпуса 4 и стилобата С2.2 – 73%

• Гидроизоляция – 78%

• Монолитный каркас (надземная часть):

• корпус 3 – 76,2%

• корпус 4 – 81,3%

• корпус 5 – 76,2%

• Каменная кладка (подземная часть, стилобаты С2.1–С2.5) – 90%

• Каменная кладка (надземная часть):

• корпуса 3–4 – 40%

• корпус 5 – 12%

• Инженерные сети (стилобаты С2.1–С2.5):

• Противодымная вентиляция – 16,3%

• Канализация – 14,1%

• Отопление – 15,6%

• Электрика и слаботочные системы – в процессе (ЭО, ЭМ – 5%; СС – 3%)

• Инженерные сети (корпуса 3, 4):

• Вентиляция – 7%

• ЭО/ЭМ: корпус 3 – 3%, корпус 4 – 2%

• СС – 1%

Второй этап – корпуса 1, 2: Заложен прочный фундамент для будущего!

Полностью завершены:

• Разработка и ограждение котлованов

• Замещение грунта

• Свайное основание (корп. 1, 2 и стилобат С1.4)

• Подбетонка по всем стилобатам (кроме С1.2)

• Фундаментные плиты корпусов и стилобатов (С1.1, С1.3, С1.4, С1.5)

• Вертикальные конструкции до отметки –6,200

• Горизонтальные конструкции до отметок –1,950 и –1,550 (корпуса 1, 2 и все стилобаты, кроме С1.2)

• Горизонтальные конструкции корпуса 1 до отметки +20,800 – 100%

• Вертикальные конструкции корпуса 1 до отметки +14,400 – 100%

Работы в процессе:

• Фундамент стилобата С1.2 – 55%

• Вертикальные конструкции стилобатов:

• С1.1 – 10%

• С1.4 – 60%

• Подбетонка стилобата С1.2 – 75%

«Новая Ливадия» строится точно в срок!

Следите за нашими новостями и узнавайте первыми о ходе строительства!
